极简科普 | 光伏618新政,80%红线取消了!
极简科普 | 光伏618新政,80%红线取消了!
发布:2026-07-21

一条新规,50GW积压的并网需求一夜解冻。但门开了,门槛也变了。

一个被"红线"挡住的项目

某制造企业屋顶光伏项目,变压器反向负载率82%。

按旧规《分布式电源接入电力系统承载力评估导则》DL/T 2041-2019,超过80%——直接驳回,不予并网。

不管你配不配储能,不管台区实际有没有承载空间,一刀切。

6月18日之后,答案变了。

新导则DL/T 2041-2025正式实施,执行了6年的旧规退出舞台。

工厂屋顶光伏实景图

新规到底改了什么?

变化一:旧规定看一张“快照”,新规看一“整年录像”

旧规的做法:挑一个典型时刻,算一下负载率,超过80%就“判死刑”。

但台区负载率一天24小时在变。中午光伏大发冲到82%,晚上降到30%。旧规盯着中午那个82%说“满了”,实际上这个台区全年大部分时间都有余量。

新规的做法:不再看一张快照,而是模拟全年8760个小时的运行情况,看看到底有多少小时真的承载不住。同时不光看单台设备,还看整个区域的系统有没有空间——先看大账,再看小账。

旧规是“这一刻超了就不行”,新规是“全年到底有多少小时真的扛不住”。

变化二:旧规是“超80%就不行”,新规是“你做了什么,就能多接一些”

旧规有两条硬红线:反向负载率超80%,不行;向220kV以上电网反送电,不行。

新规把墙拆了,换成三种情况:

  • 什么都没配的台区:反向负载率“宜”控制在80%以内——注意,旧规是“不得”,新规是“宜”。差一个字,差的是从“绝对禁止”到“建议控制”;

  • 配了储能或需求响应的台区:反向负载率限值往上调——配了多少调节能力,就给你多少并网额度;

  • 多台主变并列、装了安控装置的:根据装置能力进一步放宽。

旧规假设你什么都不做,所以不准接。新规是你做了什么,就能接更多。

变化三:大项目不再是“灰色地带”

旧规只覆盖35kV及以下。110kV、50MW级别的大型工商业分布式光伏处于真空地带——没标准,两头都不踏实。

新版正式纳入,规则有了,通道就通了。

变化四:旧规一个指标定颜色,新规两个指标+弹性空间

旧规单一判据:反向负载率一个数字,定绿黄红。红色直接“一刀切暂停接入”。

新规做了两件事:

第一,判据从“一个数字”变成“两个维度”——既看现在还能接多少(可开放并网容量),也看已经备案了多少在排队(可开放备案容量)

第二,每个区域不再是“红就是红”,而是有一个下限和上限。下限确保安全底线,上限是弹性空间——配了储、做了改造,就能从上限里多拿额度。每次评估更新前还会发预警——不用等到正式结果出来才发现走不通。

旧规是“你被分到红区了,认命”。新规是“你现在在红区,但你做了这些事,可以出来”。

新旧导则核心变化对比表

对比维度旧规 DL/T 2041-2019新规 DL/T 2041-2025
评估体系单一设备级评估;典型时刻静态截面计算;聚焦35kV及以下配网设备安全新增系统级评估(省级/县级行政区单元,全年8760h时序生产模拟);“系统级+设备级”双层评估体系
设备限制反向负载率≥80%硬禁止;禁止向220kV及以上电网反送电;无例外条款废除硬红线;三类差异化柔性管控(无调节资源/有储能等调节资源/多台主变+安控装置)
适用范围35kV及以下分布式电源新增110kV(66kV)、总装机≤50MW大型工商业分布式光伏项目
三色分区以设备反向负载率为单一判据;红色“一刀切”暂停接入“可开放并网容量+可开放备案容量”双维度判定;下限保底/上限弹性;新增备案预警信息发布机制
消纳约束默认不弃光,全额消纳适配新能源利用率目标差异化设置(浙江95%消纳率红线)

看一组试算结果——某市为例

旧版设备级承载力约770万千瓦,新版升至4979~5352万千瓦,增长约6倍。旧版18个黄色预警区域全部清零。

据行业机构测算,全国因旧版红线积压的分布式光伏项目规模超50GW

“能不能装”的天花板,被大幅抬高了。

但门后有新门槛。

新规的差异化逻辑里,最关键变量是"配储"——黄区要配储能或控制措施,红区要配储+电网改造。“光伏+储能”从可选项变成了优选项。

于是问题来了——配了储能之后,怎么管、怎么控?

配了储能,控制才是真难题

配储不是买个设备放那里就完了。真正的挑战在日常运行里。

挑战一:季度评估管“能不能接”,日常运行管“能不能稳”。

三色分区是政府定期发布的结果,最短更新频次是季度——你今天拿到了绿区通行证,不代表接下来三个月运行就自动没问题了。

光伏出力每分钟都在变,负荷每小时都在变,储能SOC一直在波动。季度评估是一张定期体检报告,但系统的日常运行是一场不间断的马拉松。控制系统要是跟不上24小时的节奏,体检报告再好看也没用。

挑战二:储能控制策略复杂。 配了储能,充放电策略怎么定?光伏富余时充电,峰电时段放电自用,还要考虑SOC约束、需求响应……每一项都需要实时控制。

传统做法是什么?工程师手写控制逻辑,调参数,反复测试。周期长,门槛高,改一次策略就得停机重来。

挑战三:多系统协同难。 数据采集、实时控制、优化求解——传统方案要三套系统拼接,接口对不上,数据打架,运维头疼。

说到底,问题不在硬件,在"大脑"。缺乏一套能同时搞定数据采集、实时控制、优化求解的智能系统。

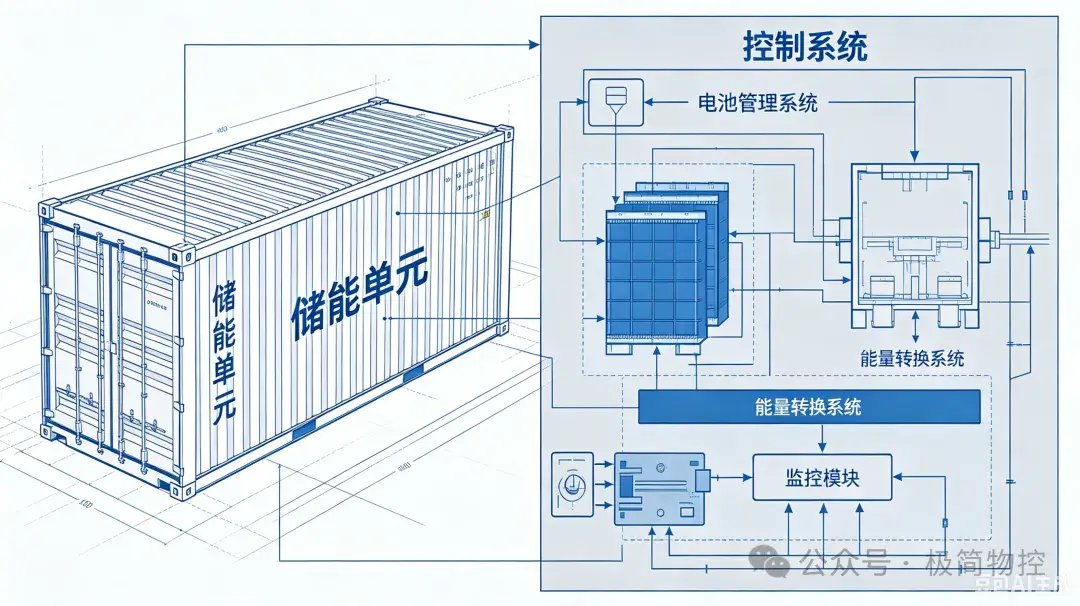

储能集装箱+控制系统

SparrowZz怎么破?

新规带来的三个挑战,正好对应SparrowZz边缘智能控制Agent的核心能力。

SparrowZz是杭州极简物控科技有限公司自研的AI驱动边缘智能控制产品,将传统工业控制流程重构为:

自然语言输入 → Data Frame生成 → 控制策略自动部署 → 边缘闭环执行

挑战一:日常运行要24小时稳 → 边缘闭环,毫秒级响应

SparrowZz采用"网关+控制器+服务器+AI算力"四合一的一体化轻量硬件,体积仅0.002㎡。在边缘端完成数据采集、分析、控制、转发全链路闭环,响应延迟低至毫秒级。

季度评估决定你能不能接,SparrowZz 确保接进来之后每一天都跑得稳。

挑战二:储能策略要快速部署 → 自然语言生成控制策略,开发提效80%

传统做法:工程师手写控制逻辑,调参数,反复测试。

SparrowZz的做法:工程师用自然语言描述需求——比如“光伏发电优先供负荷,余电充电池,电池满后再上网,结合峰谷电价进行储能套利”——系统自动生成AOE网络模型,自主调用方程组求解、优化求解等算法,生成控制策略并部署到边缘端闭环执行。

不用写代码,不用复杂配置,从需求到策略"端到端自动化",开发效率提升80%。

挑战三:多系统协同难 → 一套系统全链路打通

SparrowZz集数据采集、实时控制、优化求解于一体。三层架构清晰:

AI交互层:自然语言处理模块,实时解析用户需求,转化为结构化控制描述

核心模型层:Data Frame引擎(异构数据表工作流)+ 优化求解引擎(线性/非线性规划、方程组求解)

底层执行层:基于低代码控制器与嵌入式EMS,实现数据采集、策略执行、运行监控与云端协同

一套系统,从数据到决策到执行,全链路打通。兼容ARM/X86/CSKY多指令集、Intel/AMD/国产芯片、Linux/Windows系统,支持Modbus/MQTT/IEC104等全协议接入,工业/能源全场景通用。

光储协同不再是“设备拼在一起”,而是“策略跑在一起”

工业控制,不再从写代码开始
